大阪府大東市・三洋電機/京セラ跡地にデータセンター建設計画|住民への影響は?

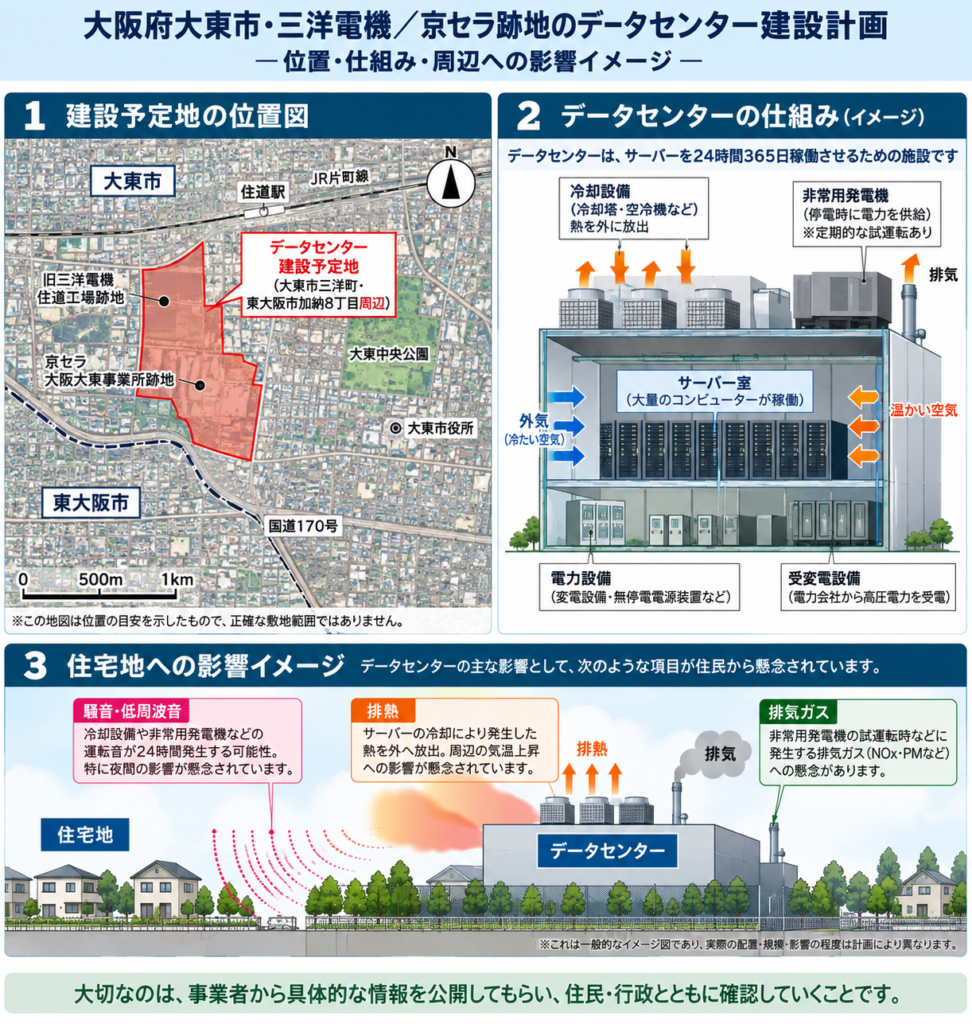

大東市三洋町データセンター建設説明図

大阪府大東市三洋町にある、旧三洋電機住道工場などの跡地周辺で、大規模なデータセンターの建設計画が進んでいます。

長年この地域を知る人にとっては、「三洋電機の跡地」「京セラの跡地」としてなじみのある場所です。

データセンターは、クラウドサービスや動画配信、企業の情報システム、そしてChatGPTなどの生成AIを支える重要な施設です。

一方、住宅地の近くに大規模なデータセンターが建設される場合、

  • 24時間の騒音は大丈夫なのか
  • 冷却設備から出る熱はどうなるのか
  • 非常用発電機の排気は大丈夫なのか
  • どの程度の電力を使うのか
  • 水を大量に使うのではないか
  • 地域にはどのような利益があるのか

といった疑問も出てきます。

この記事では、2026年9月18日時点で確認できる公開情報をもとに、大東市で進んでいるデータセンター建設計画と、住民として確認しておきたいことを整理します。


大東市で何が計画されているのか

計画地は、大東市三洋町と東大阪市加納8丁目にまたがる旧三洋電機住道工場跡地周辺です。

2026年5月、事業者から「OSK2プロジェクト」について説明が行われ、データセンターの建設計画が明らかになったと報じられています。

報道されている計画では、次のような規模です。

事業主
OSK2特定目的会社

用途
データセンター

敷地面積
約3万平方メートル

建築面積
約7,870平方メートル

高さ
約53メートル

高さ約53m:一般的なマンションに置き換えると、おおむね15~17階建てに相当する高さです。

ただし、これらは現時点で報道されている計画段階の数値です。

今後、計画内容が変更される可能性があります。


そもそもデータセンターとは?

データセンターとは、簡単にいうと、

大量のコンピューターを24時間365日、安全に動かすための施設

です。

私たちが普段使っているインターネットサービス、ネット通販、動画配信、クラウドサービス、会社の情報システムなども、データセンターによって支えられています。

ChatGPTなどの生成AIでも、大量のコンピューターが必要です。

データセンターの中には、多数の「サーバー」と呼ばれるコンピューターが設置されています。

サーバーは動作すると大量の熱を発生させるため、冷却設備が必要になります。

さらに停電が発生してもサービスを止めないため、非常用発電機や無停電電源装置なども設置されます。

そのため、一般的なビルとは違い、

「電力」「冷却」「非常用電源」

が非常に重要な施設です。


データセンターは危険な施設なのか?

ここは冷静に考える必要があります。

「データセンターだから危険」と決めつけることは適切ではありません。

一方、

「AI時代に必要な施設だから何も問題はない」

と考えることも適切ではありません。

重要なのは、どのような設備を設置し、住宅からどの程度離れていて、どのような環境対策を行うのかを確認することです。

日本データセンター協会(JDCC)が2026年5月に公表した「データセンター地域共生ガイドライン」でも、排熱、騒音、交通、景観などについて、地域住民から不安や懸念が出る場合があることが示されています。


住民として確認したい6つのポイント

1.騒音・低周波音

最初に確認したいのが騒音です。

データセンターでは、大量のサーバーから発生する熱を処理するため、冷却設備などが長時間運転されます。

特に気になるのが夜間です。

工場などと違って、データセンターのサーバーは基本的に24時間365日稼働します。

住民として確認したいのは、

  • 住宅側では何dBになるのか
  • 昼間と夜間ではそれぞれ何dBなのか
  • 冷却設備は住宅から何メートル離れているのか
  • 低周波音についても調査するのか

という点です。

単に「法律の基準内です」という説明だけではなく、

実際の住宅側でどの程度の音になると予測しているのか

という具体的な数字を確認することが重要です。


2.冷却設備からの排熱

コンピューターは大量の熱を発生させます。

そのためデータセンターには、その熱を外へ逃がすための冷却設備が必要になります。

ここで確認したいのは、

どの程度の熱を、どこから、どの方向へ放出するのか

ということです。

特に住宅地に近い場所では、

  • 排熱設備と住宅との距離
  • 排熱口の位置
  • 排熱の方向
  • 周辺への影響予測

などを具体的に確認する必要があります。


3.非常用発電機

データセンターにとって停電は大きな問題です。

そのため一般的に、停電時でもサーバーを動かせるよう非常用発電設備を設置します。

ここで確認したいのは、

  • 非常用発電機は何台あるのか
  • どのような燃料を使うのか
  • どこに設置するのか
  • 試運転を年間何回行うのか
  • 何時ごろ試運転するのか
  • 騒音対策はどうなっているのか
  • 排気ガス対策はどうなっているのか

という点です。

非常用発電機は、停電したときだけ動かすとは限りません。

正常に動くか確認するため、定期的な試運転が行われる場合があります。

住宅地の近くであれば、試運転の時間帯や騒音、排気についても確認したいところです。


4.どのくらい電力を使うのか

AIの普及によって、データセンターの電力需要は世界的に注目されています。

大規模なデータセンターでは、大量のサーバーと冷却設備を動かします。

そのため今回の大東市の計画でも、

最大でどの程度の電力を使用する計画なのか

は重要な情報です。

ただし、

「データセンターができると、そのまま大東市民の電気料金が上がる」

と単純に考えることはできません。

電気料金には、発電、送配電、契約など多くの要素が関係するからです。

不安を大きくするのではなく、まず事業者から具体的な数字を示してもらうことが重要です。


5.どのくらい水を使うのか

データセンターの冷却方式によっては、水を使用します。

一方で、水の使用量が比較的少ない冷却方式もあります。

したがって、

「データセンターは必ず大量の水を使う」

と考えるのも正確ではありません。

今回の施設について、

  • どのような冷却方式なのか
  • 水道水を使用するのか
  • 1日当たり何立方メートル使用するのか
  • 年間ではどの程度になるのか

などを確認することが重要です。


6.地域にはどのような利益があるのか

もう一つ確認したいのが、地域への効果です。

大きな工場ができれば、多くの人が働き、周辺の飲食店などへの経済効果も期待できます。

しかしデータセンターの場合、建物が非常に大きくても、その大きさに比例して多くの人が常時勤務するとは限りません。

一方で、

  • 税収
  • 建設工事による経済効果
  • 関連企業の進出
  • AI・IT関連産業の集積

などにつながる可能性もあります。

つまり、

地域が受ける負担と、地域が得られる効果の両方を見る必要があります。


大東市議会も動き始めている

このデータセンター建設計画は、すでに大東市議会でも取り上げられています。

2026年6月の大東市議会では、データセンター建設について複数の議員が一般質問を行っています。

そして2026年9月1日、大東市議会では、

「データセンター建設に係る地域共生ガイドラインの遵守についての要望書」

賛成全員で可決されています。

つまり、大東市議会としても、事業者に対して地域との共生を求めていく動きが始まっています。


国や業界でも「地域との共生」が課題に

これは大東市だけの問題ではありません。

生成AIやクラウドサービスの拡大に伴い、日本でもデータセンターの重要性が高まっています。

一方で、住宅地などの近くに建設される場合には、地域との共生も重要になります。

日本データセンター協会は2026年5月、

「データセンター地域共生ガイドライン」

を公表しました。

そこでは、法律や条例を守るだけではなく、地域住民との対話や周辺環境への配慮の重要性が示されています。

つまり、

「法律の基準を満たしているから、それで終わり」ではなく、地域との対話も重要

という考え方です。


住民として事業者に確認したい12の質問

大東市のデータセンター建設について、住民として特に確認したいことをまとめました。

  1. 夜間の住宅側の騒音予測は何dBですか?
  2. 冷却設備は一番近い住宅から何メートル離れていますか?
  3. 低周波音についても調査しますか?
  4. 非常用発電機は何台設置されますか?
  5. 非常用発電機の試運転は年間何回行いますか?
  6. 非常用発電機の排気口はどの方向に設置されますか?
  7. データセンター全体の最大使用電力は何MWですか?
  8. サーバーの冷却方式は何ですか?
  9. 1日当たり何立方メートルの水を使用しますか?
  10. 施設全体の排熱量はどの程度ですか?
  11. 工事期間中、大型車両は1日何台程度通行しますか?
  12. 完成後、何人程度の雇用を予定していますか?

このような数字が分かれば、住民も具体的に計画を考えることができます。


大切なのは「賛成・反対」の前に情報を知ること

データセンターは、生成AIやクラウド社会を支える重要な施設です。

私たち自身も毎日のように、知らないうちにデータセンターを利用しています。

だからといって、住宅地の近くに建設する場合の影響を確認しなくてもよいわけではありません。

反対に、データセンターというだけで危険な施設だと決めつけることも適切ではありません。

重要なのは、

事業者が具体的な情報を公開し、住民と行政がその内容を確認できることです。

騒音や排熱、非常用発電機などは、建物が完成してからでは大きな変更が難しくなる可能性があります。

だからこそ、

完成してから問題を考えるのではなく、建設前の今の段階で確認することが重要です。


まとめ

大阪府大東市三洋町では、大規模なデータセンター建設計画が進んでいます。

データセンターは、これからのAI社会を支える重要な施設です。

一方、住宅地の近くに建設するのであれば、

騒音、低周波音、排熱、非常用発電機、排気、電力、水、交通、景観

などについて、事業者から具体的な情報を示してもらう必要があります。

重要なのは、イメージやうわさだけで判断しないことです。

「何dBなのか」
「何MWなのか」
「水を何立方メートル使うのか」
「住宅から何メートル離れているのか」

といった具体的な数字が必要です。

そして問題が予測されるのであれば、完成後ではなく、建設前に対策を話し合うことが重要ではないでしょうか。

今後、大東市、大東市議会、事業者から新しい情報が公表されれば、この記事でも追っていきたいと思います。


この記事について

この記事は2026年9月18日時点で確認できる公開情報をもとに作成しています。

建設計画の内容は今後変更される可能性があります。

また、騒音、排熱、排気ガスなどについて「実際に被害が発生する」と断定しているものではありません。

住宅地の近くにデータセンターが建設されるにあたり、住民として建設前に確認しておきたい項目を整理したものです。
